Калкулатор замазка

Калкулаторът за замазка изчислява нетната площ, мокрия обем, готовата суха циментова смес или съставките на разтвор по зададена рецепта, цели торби и палети, мрежа или фибри, периферна лента, труд и общ бюджет. Той е за традиционна подова циментова замазка, а не за конструктивна бетонна плоча, сух под или автоматичен пресет за саморазливен продукт.

Изчислете подовата замазка

Преди смятане: въведете средната дебелина от нивелацията, не само проектния минимум. Проверете вида на конструкцията, допустимия слой, якостта, подготовката, фугите и съхненето по проекта и техническата карта. Началните стойности са демонстрационни.

1. Площ и обем

Изборът управлява предупреждението, не задава дебелина.

2. Материален модел

Готова суха смес

Пример от продуктова категория; заменете с точния продукт.

3. Армиране, периферия и бюджет

Оставете 0, ако не е част от избраната система.
Нетна площ—
Мокър обем—
Основен материал—
Опаковки / доставка—
Армиране—
Периферна лента / грунд—
Материали без ДДС—
Общо с ДДС—

Разбивка на количествата и бюджета

ПозицияКоличествоСумаКакво да сверите

Как работи калкулаторът за замазка

Изчислението започва от геометрията на пода. В режим по размери дължината се умножава по ширината и се изваждат участъците, в които няма да има замазка. В режим с известна площ се използва директно въведената стойност. Нетната площ се умножава по средната дебелина в метри, за да се получи мокрият геометричен обем. Резервът се прилага към материалното количество, мрежата и периферната лента, но базовият обем остава видим отделно.

При готова суха смес формулата е kg = площ × дебелина в cm × разход в kg/m²/cm × (1 + резерв). Килограмите се делят на теглото на торбата и се закръглят нагоре. Палетите се показват като необходим брой цели палети, ако всички торби се поръчват по този начин. Това не означава, че доставчикът продава само цели палети. При голям обект проверете силозна или насипна доставка, минималното количество и логистиката.

При разтвор по рецепта мокрият обем с резерв се умножава по въведения коефициент сух/мокър обем. Полученият сух обем се разделя между цимент и пясък по зададените обемни части. Насипните плътности превръщат обема в килограми и тонове, а циментът се закръгля до цели торби. Калкулаторът не избира якостен клас, водоциментно отношение, фракция, добавки или технологична рецепта; тези входове трябва да дойдат от проектната и техническата документация.

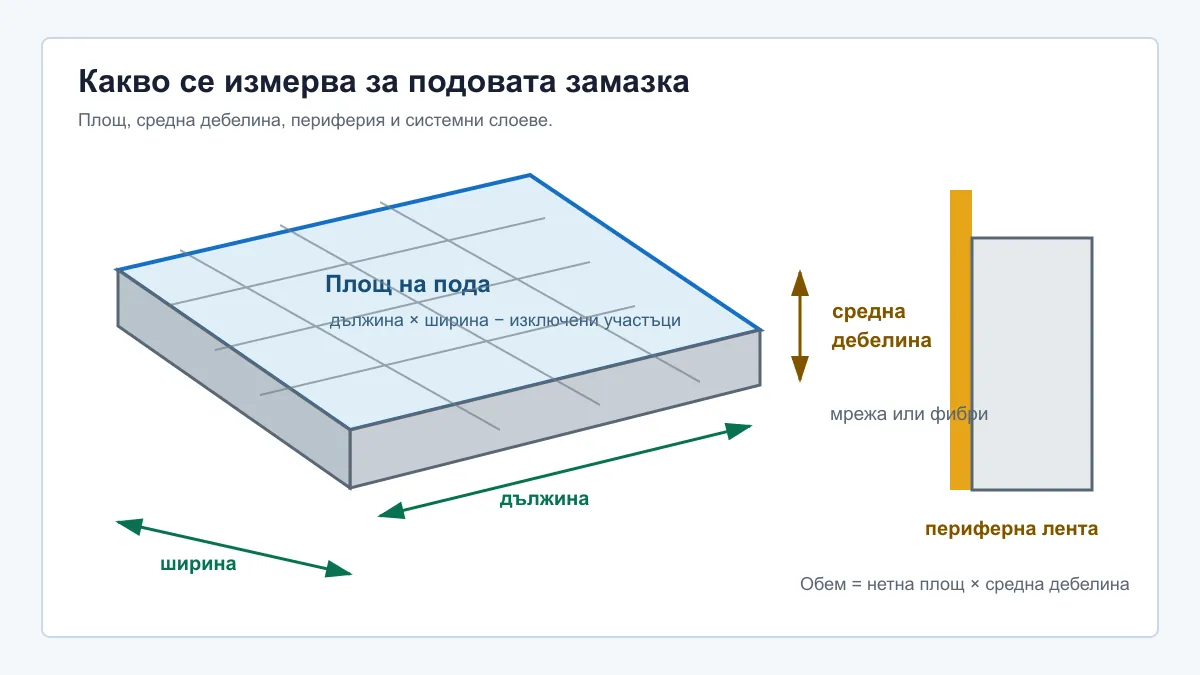

Схема за изчисляване на подова замазка по площ, средна дебелина, периферна лента и армировка
Количеството зависи едновременно от площта и средната дебелина. Периферната лента и армирането са отделни системни позиции, а не част от геометричния обем.

Как да измерите площта и средната дебелина

За правоъгълно помещение измерете чистата дължина и ширина на нивото, където ще бъде изпълнена замазката. Изключете само реални участъци без слой: шахти, големи отвори или постоянни конструктивни елементи. Малки колони и ниши могат да увеличат рязането и труда повече, отколкото намаляват материала. При сложен план разделете пода на правоъгълници или използвайте калкулатора за квадратура на под, после въведете общата нетна площ.

Дебелината трябва да се установи от проектната кота и нивелация на основата. Ако най-високата точка изисква 35 mm, това не означава, че целият под е 35 mm. По-ниските места могат да имат 60 или 80 mm. Разделете площта на зони с различна средна дебелина и направете отделни сметки. Сборът на обемите е по-надежден от една стойност, избрана „на око“. При големи денивелации проверете дали системата допуска слоя или се налага друг изравняващ детайл.

Периферията не винаги е равна на външния периметър на една правоъгълна зона. Включете всички стени, колони, шахти, стъпала и неподвижни елементи, около които проектът изисква отделяне. Ако обектът има много помещения, съберете периметрите им, без да броите два пъти общ отвор, но отчитайте стените от двете страни, когато всяко поле има собствена лента. Калкулаторът приема вече измерена обща дължина.

Готова суха замазка и продуктова норма

Разходът на фабричната смес се взема от техническата карта. Baumit Solido E225 например посочва около 20 kg/m²/cm за конкретния продукт. Това подкрепя началната стойност като демонстрационен сценарий, но не я превръща в универсална норма. Друг продукт може да има различна плътност, зърнометрия, покриваемост и допустим слой. Въведете данните от актуалния документ, а не от стара ценова листа или сходна торба.

Проверете предназначението: свързана, несвързана или плаваща замазка, вътрешно или външно приложение, отопляем под, подходяща настилка и класове на якост. Продукт с правилен разход може да е неподходящ за детайла. Начинът на смесване, количеството вода, времето за обработване, температурите и грижата след полагане също са част от системата. Калкулаторът умишлено не изчислява вода, защото тя не трябва да се определя чрез произволна пропорция.

Целите торби и палети помагат при поръчката, но логистиката е отделна задача. Проверете товароносимостта на достъпа, мястото за разтоварване, сухото съхранение, асансьора или помпата и темпа на полагане. При стотици торби ръчното пренасяне може да е по-скъпо от друга форма на доставка. Полето за доставка, помпа и техника позволява това да се добави отделно, за да не се скрива в цената на труда.

Разтвор по рецепта: какво означават частите

Режимът по рецепта използва обемни части. Началното съотношение 1:4 е само пример за проверка на интерфейса, не предписание. Ако спецификацията задава съотношение по маса или готова рецептура от бетонов център, не го преобразувайте автоматично. Обемните части зависят от насипните плътности, влажността и уплътняването. Въведете плътности от доставчика или приетата количествена методика и запазете източника към офертата.

Коефициентът сух/мокър обем отчита разликата между насипните сухи материали и готовия уплътнен разтвор. Той е видим и редактируем, защото различните методики могат да използват различен подход. Увеличаването му увеличава едновременно цимента и пясъка. Тази чувствителност е полезна за бюджет, но не доказва технологична годност. Количеството вода, добавките за обработваемост и свиване и методът на смесване се определят отделно.

Пясъкът се показва в m³ и тонове. Тоновете са изчислени чрез въведената насипна плътност и служат за транспортна ориентация. Влажният материал може да промени както масата, така и дозировката. Уточнете фракцията, влагата, минималната доставка и начина на фактуриране. Циментът се закръгля до цели торби, но голям обект може да използва силоз или дозиране по различен начин; тогава заменете ценовия модел с реалната оферта.

Мрежа, фибри и проектни фуги

Изборът „мрежа“, „фибри“, „и двете“ или „без добавена позиция“ е количествен, не конструктивен. Калкулаторът не твърди, че един вариант заменя друг. При мрежа площта се увеличава с резерва за застъпвания и разкрой и се закръгля до цели листове или ролки. Въведете реалната покриваема площ на търговската единица, а не само габарита, ако застъпването е предварително приспаднато от производителя.

Фибрите се изчисляват по мокрия обем с резерв и въведената дозировка в kg/m³. Те се закръглят до цели опаковки. Видът на фибрата, дозата, начинът на разпределяне и ефектът върху пукнатините се определят по техническата документация. Микрофибрите за контрол на пластично свиване не са автоматичен заместител на конструктивно армиране. Не намалявайте мрежата само защото калкулаторът показва евтина фибра.

Периферната лента отделя полето от вертикалните елементи при системи, които я изискват. Тя не замества работните, температурните, конструктивните и полевите фуги. Разположението и максималният размер на полетата зависят от системата, геометрията, подовото отопление и настилката. Добавете профили, фугиращи елементи, фолио, изолация, разделителни слоеве и други проектни позиции в „други материали“, вместо да ги приемате за включени.

Замазка върху подово отопление

Калкулаторът може да отчете материалния обем над отоплителната система, но не проектира отоплението. Дебелината се измерва спрямо проектния детайл, включително положението и диаметъра на тръбите. Не въвеждайте само покритието над тръбата като общ слой. Ако проектът задава различни зони, пресметнете ги отделно. За дължина на кръгове, мощност и стъпка използвайте калкулатора за подово отопление само като отделна предварителна сметка.

Преди полагане трябва да са проверени фиксирането и изпитването на тръбите, котите, изолацията, периферията и фугите. След изпълнение се спазват срокът и протоколът за първоначално загряване на конкретната система. Ранното или рязко нагряване може да създаде проблеми. Преди настилката се измерва остатъчната влажност по приложимия метод; календарният брой дни сам по себе си не доказва готовност.

Как да направите реалистичен бюджет

Основният материал, армирането, периферната лента, грундът и другите материали образуват материалната сума. Доставката и техниката стоят отделно, а трудът е по нетната площ. В офертата уточнете дали трудът включва подготовка, нивелация, маяци, фуги, помпане, разстилане, уплътняване, пердашене, грижа след полагане, почистване и защита. Еднаква цена на m² може да означава различен обхват.

При свързана замазка може да е необходим свързващ мост или подходящ грунд; при плаваща система подготовката е различна. Затова полето за грунд започва от нула и се попълва само ако проектът го изисква. Цената на изолацията, фолиото, тръбите и крайната настилка не е включена. За целия ремонт сравнете резултата с калкулатора за материали и калкулатора за труд и материали.

Всички цени са в евро. Ако въведените стойности вече включват ДДС, задайте нула, за да не го начислите повторно. Запишете датата, продукта, опаковката и доставчика. При насипна оферта преобразувайте общата цена в същата мерна единица, преди да сравнявате. Разликата между торби, палети, силоз и готов разтвор не е само единична цена; включва транспорт, отпадък, работна скорост и необходима техника.

Проверен пример с началните стойности

Под 8 × 6 m има площ 48 m². При средна дебелина 50 mm мокрият обем е 2,40 m³. С 8% резерв материалният обем за рецептурната сметка става 2,592 m³ преди коефициента сух/мокър обем. Тези стойности позволяват да проверите дали размерите и единиците са въведени правилно. Дебелината е в милиметри, но във формулата за готова смес се преобразува в сантиметри.

При примерен продуктов разход 20 kg/m²/cm се получават 5184 kg готова смес. Торби по 25 kg се закръглят до 208, а при 48 торби в палет това са пет цели палета като логистичен ориентир. При цена 6,50 € на торба, мрежа върху цялата площ, две ролки периферна лента и останалите начални цени материалите са 1592 €, а общият бюджет с труд, техника и ДДС е 3247,20 €.

В режим по рецепта с коефициент 1,30 и части 1:4 сухият обем е 3,3696 m³. При зададените плътности резултатът е приблизително 943,49 kg цимент и 2,70 m³ пясък, или 4,31 t. Циментът се закръгля до 19 торби по 50 kg. Общият примерен бюджет е 1943,22 €. Това е математическа проверка на режима, а не одобрена рецепта за обекта.

Чести грешки

  • Използва се минималната дебелина за целия под. Нивелацията трябва да даде средна стойност по зони.
  • Саморазливен продукт се смята като традиционна замазка. Използвайте точната норма и допустим слой на продукта.
  • Армирането се избира само по цена. Проектът определя мрежата, фибрите и фугите.
  • Подовото отопление се приема за част от тази формула. То има отделни хидравлични и системни изисквания.
  • Периферията е равна само на външните стени. Колони, шахти и отделни полета могат да добавят дължина.
  • Пясъкът се преобразува с универсална плътност. Проверете влажността и начина на доставка.
  • Доставката и помпата липсват. При голям обем логистиката е съществен разход.
  • Настилката се полага по календар. Проверете остатъчната влажност и системния протокол.

Кога е необходим специалист

Проектантска или техническа проверка е необходима при големи натоварвания, промишлени подове, тераси и наклони, влажни помещения, външно приложение, плаващи подове, акустична изолация, подово отопление, неравномерна основа, големи полета и връзка с конструктивни фуги. Калкулаторът не проверява якост, деформации, сцепление, топлопроводимост, пожарни показатели или съвместимост с хидроизолация и настилка.

Преди поръчка направете нивелация, уточнете системния разрез и вземете писмена оферта. При съществуваща напукана или влажна основа първо определете причината. Нов слой върху нестабилна основа не е ремонт. За общия бюджет на жилището използвайте калкулатора за основен ремонт, но запазете замазката като отделна измерима позиция.

Контролен списък преди поръчка

  1. Измерете площта и нанесете отделните полета върху скица.
  2. Направете нивелация и разделете различните дебелини.
  3. Уточнете свързана, плаваща, отопляема или друга конструкция.
  4. Изберете точен продукт или одобрена рецепта и техническа карта.
  5. Проверете мрежа, фибри, периферна лента, фуги и слоеве.
  6. Закръглете до цели опаковки и планирайте доставката.
  7. Уточнете обхвата на труда, техниката и данъчния режим.
  8. Проверете съхненето, загряването и остатъчната влажност преди настилка.
Граница на инструмента: резултатът е ориентировъчна количествена и бюджетна сметка. Той не заменя проект, техническа карта, нивелация, рецептура, изпитване или приемане на готовия под.

Проверки и граници на количествената сметка

Дължината, ширината, нетната площ и средната дебелина трябва да са положителни. Изключените участъци не могат да достигат или надхвърлят брутната площ. В режим известна площ размерите и изключванията не участват: въведете вече изчислена нетна площ. Невалидните активни полета изчистват резултата и блокират копирането, вместо да се заменят с нула.

Опаковките се закръглят нагоре от точните въведени десетични количества, без изваждане на условен толеранс. Дори малко положително количество не става автоматично нула торби. Торбите в палет са цяло положително число. Показаните палети са необходимите палетни места за изчисления брой торби; цената остава за торбите, а не за закупуване само на пълни палети.

Рецептата трябва да има поне една положителна част и положителни насипни плътности за включените съставки. Това е математическа проверка, не одобрение на рецептура. Нулева част за цимент или пясък не доказва подходящ материал за замазка. Съставът, якостта, допустимият слой и армирането се определят от проекта и техническата карта, не от наличието на числов резултат.

Полета за мрежа или фибри участват само когато съответната позиция е избрана. Резервът увеличава основния материал, избраната мрежа, фибрите и периферната лента, но не грунда или труда. Застъпванията, отделните зони и разкроят се проверяват отделно: общата площ на мрежата не е монтажна схема. Изборът на система добавя предупреждение, но не проектира дебелина и не доказва конструктивна безопасност.

Нулевите цени означават непопълнен разход, не потвърдена безплатна доставка. Бюджетът е приблизителен и не задава ред на закръгляне на фактурни позиции. При различни дебелини разделете площта на зони; средната дебелина трябва да е претеглена по площ, а не средно аритметично от най-тънката и най-дебелата точка.

Свързани калкулатори

Често задавани въпроси

Как се изчислява количеството подова замазка?

Умножете нетната площ по средната дебелина в метри, за да получите мокрия обем. При готова суха смес използвайте декларирания разход в kg/m²/cm, умножете по дебелината в сантиметри и добавете резерв. Разделете на теглото на торбата и закръглете нагоре. Проверете формулата с техническата карта на точния продукт.

Каква дебелина на замазката да въведа?

Въведете средната проектна или измерена дебелина за зоната. Не използвайте само най-тънката точка. Допустимите минимална и максимална дебелина зависят от продукта, основата, дали замазката е свързана, плаваща или върху подово отопление, натоварването и системния детайл.

Калкулаторът подходящ ли е за саморазливна замазка?

Не като готов пресет. Саморазливните смеси обичайно работят в други дебелини и имат собствен разход в kg/m²/mm. Можете ръчно да преобразувате продуктова норма към полето за kg/m²/cm, но трябва да спазите техническата карта. Страницата е оптимизирана за традиционна циментова подова замазка.

Трябват ли мрежа, фибри и периферна лента?

Това се определя от проекта и системата. Калкулаторът позволява да изберете мрежа, фибри, и двете или без добавена позиция, но не решава кое е конструктивно правилно. Периферната лента се въвежда отделно по измерена дължина и не замества проектните фуги.

Калкулаторът заменя ли проект за подово отопление?

Не. Той изчислява обем, материали и бюджет на замазката. Покритието над тръбите, температурните и полевите фуги, режимът на загряване, остатъчната влажност и съвместимостта с настилката се определят от проекта, производителя и изпълнителя.
